学校主页 联系我们 加入收藏
当前位置: 本站首页 > 科研工作 > 实验设备 > 正文
建筑工程仿真教学实训平台
发布日期:2023年02月07日  点击:

建筑工程仿真教学实训平台

以掌握施工现场工艺、管理流程为核心要点,强调对施工工艺顺序的精准掌握、规范操作;施工管理的岗位衔接;施工过程的资料管理和质量控制等,旨在培养质量、技术、管理方面的专业技术人员。

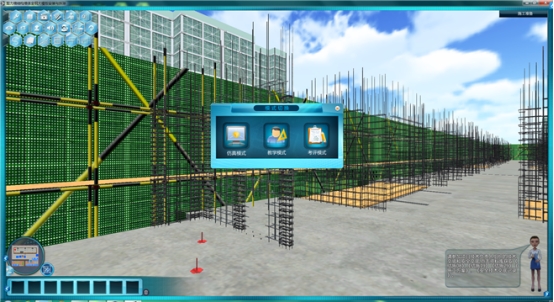

1.通过三维交互式仿真,模拟建筑施工全过程施工工艺操作、管理流程等

2.通过三维场景以语音方式详细介绍和学习安全文明工地的实施方法和要求

3.针对施工现场试验,例如同条件、标准养护等在对应的模块中进行介绍,让学生掌握试验的方法和具体流程

4.实现教学、仿真、考评三位一体,日常教学通过教学模式展示,实训可以通过仿真进行操作,同时通过考评模式进行理论知识和实践操作考核,成绩可以自动计算并汇总到教师端

1)测量放线工程(包含子任务七项)

实训任务模块:平面控制网测量、高程控制网测量、基础施工测量、基础结构施工测量、砖胎膜施工测量、主体结构施工测量、楼层标高测量。

1、平面控制测量:施工准备→基准点复测→平面控制网测量→控制点设立。

2、高程控制测量:技术交底→基准点移交→高程点复制→高程控制网测量→自检→验收。

3、基础施工测量:施工准备→测量成果内业计算→土方开挖施工测量→自检→验收。

4、基础结构施工测量:施工准备→控制轴线投测→轴网加密→弹基础梁边线→弹柱边线→自检→报验。

5、砖胎膜施工测量:施工准备→控制轴线投测→基础砖胎膜位置线测设→自检→报验。

6、主体结构施工测量:施工准备→内控点测设→轴线投测→楼层平面放线→弹柱边线→自检与验收

7、楼层标高测量:施工准备→标高传递→基准点闭合→报验。

系统资源:工程图纸、交底、教学资源、工作记录、工具、材料、设备、施工方案、资料管理、规范图集等。

内容模式:语音提示、视频、三维。

实训价值:实现对测量仪器的实训操作的基础上,掌握不同施工阶段测量放线实务专业知识和实践。

2)、地基与基础工程(包含子任务十六项)

实训任务模块:机械挖土(分层开挖、清底)、回填土、土钉墙支护、沉管扩夯灌注桩、砖胎膜施工、防水基层、高聚合物改性沥青卷材防水层、地下防水细部构造、防水保护层、钢筋加工、钢筋滚扎直螺纹连接、钢筋电渣压力焊连接、钢筋闪光对焊连接、筏式基础底板钢筋绑扎(顺、盘、缠、套四种绑扎)、筏式基础底板模板安装与拆除、底板大体积混凝土。

8、机械挖土:施工准备→设备进场→挖第一层土→西段1/3放第二层挖土坑底线→修坡和边坡支护→挖第二层和第三层土→标高引测和清底→人工挖桩间土→截桩头→坑底放线→电梯坑开挖→自检→验收。

9、回填土: 施工准备→室外回填土→室外自检与验收→室内回填土→室内自检与验收。

10、土钉墙支护:施工准备→基坑开挖→成孔→基坑壁支护→检查验收。

11、沉管扩夯灌注桩:施工准备→定桩位→成桩→自检与验收。

12、砖胎膜施工:施工准备→材料准备→饮砖→运砖→运砂浆→立皮数杆→皮数复合→找平→排砖撂底→盘角→挂线→砌筑→抹灰→自检与验收。

13、防水基层:施工准备→放线抄平做灰饼→垫层支模→垫层浇筑→砖胎膜砌筑→防水找平层→自检与验收

14、高聚合物改性沥青卷材防水:施工准备→基层清理→附加层铺贴→平面卷材铺贴。

15、地下防水细部构造:卷材搭接→地板与外墙交接1→地板与外墙交接2→地板与外墙交接3→地板与外墙交接4→地板与外墙交接5→后浇带防水→电梯井集水坑→出墙面套管防水→三维阴阳角防水。

16、防水保护层:施工准备→隔离层→操平做灰饼→保护层浇筑→检查验收。

17、钢筋加工:施工准备→钢筋调直→钢筋切断→钢筋弯折。

18、钢筋滚扎直螺纹连接:施工准备→钢筋断料→接头套丝→接头工艺检验→钢筋连接→检查与验收。

19、钢筋电渣压力焊接:施工准备→施焊→回收焊剂及卸下夹具。

20、钢筋闪光对焊连接:施工准备→焊接→检查验收。

21、筏式基础底板钢筋绑扎:施工准备→弹钢筋位置线→运钢筋→绑扎电梯坑钢筋→绑扎基础梁钢筋→绑扎底板钢筋→墙柱插筋→自检→验收

22、筏式基础底板模板安装与拆除:施工准备→基础梁撑角安装→基础梁模板安装→基础梁模板加固→电梯井模板安装→模板安装自检→模板安装验收→模板拆除→模板拆除自检→模板拆除验收。

23、底板大体积混凝土:施工准备→测温点布置→塌落度实验→混凝土试块制作→电梯坑浇筑→底板浇筑→混凝土测温→验收。

系统资源:工程图纸、交底、教学资源、工作记录、工具、材料、设备、施工方案、资料管理、规范图集等。

内容模式:语音提示、视频、三维。

实训价值:基础分部整体工艺管理流程的实践学习,掌握地基与基础分部工程各项施工内容。

3)、主体工程(包含子任务十四项)

实训任务模块㈠混凝土结构:现浇框架结构柱钢筋绑扎、现浇框架结构梁钢筋绑扎、现浇框架结构板钢筋绑扎、剪力墙结构墙体钢筋绑扎、现浇框架结构柱模板安装与拆除、现浇框架结构梁模板安装与拆除、现浇框架结构板模板安装与拆除、现浇框架结构剪力墙模板安装与拆除、剪力墙结构墙体全钢大模板安装与拆除、剪力墙混凝土浇筑(墙与梁板分开)、梁板混凝土浇筑、现浇框架结构柱混凝土浇筑㈡砌体结构:填充墙砌体砌筑、二次结构(圈梁、过梁、构造柱)。

24、现浇框架结构柱钢筋绑扎:施工准备→清理→套柱箍筋→钢筋接长→标示柱钢筋间距→柱箍筋绑扎→保护层垫块→自检→验收。

25、现浇框架结构梁钢筋绑扎:施工准备→画主次梁箍筋间距→放主次梁箍筋→穿主梁底层纵筋→穿主梁上层纵筋→绑主梁钢筋→穿次梁上层钢筋→拉筋设置→保护层垫块→自检→验收。

26、现浇框架结构板钢筋绑扎:施工准备→模板弹线→放主次梁箍筋→绑板下层钢筋→水电工序插入→绑板上层钢筋→设置保护层垫块→自检→验收。

27、剪力墙结构墙体钢筋绑扎:施工准备→清理→暗柱钢筋帮扎→剪力墙钢筋绑扎→连梁钢筋绑扎→设置保护层垫块→自检→验收。

28、现浇框架结构柱模板安装与拆除:施工准备→模板安装→安装自检→安装验收→模板拆除→拆除自检→拆除验收。

29、现浇框架结构梁模板安装与拆除:施工准备→梁底模板安装→安装梁侧模板→自检→验收→模板拆除。

30、现浇框架结构板模板安装与拆除:施工准备→模板安装→自检→验收。

31、现浇框架剪力墙模板安装与拆除:施工准备→模板安装→安装自检→安装验收→模板拆除→拆除自检→拆除验收。

32、剪力墙结构墙体全钢大模板安装与拆除:施工准备→清理→模板安装→模板安装验收→模板拆除→验收。

33、剪力墙混凝土浇筑(墙与梁板分开):施工准备→混凝土浇筑→剪力墙钢筋整理→模板拆除→混凝土养护→自检与验收。

34、梁板混凝土浇筑:施工准备→混凝土浇筑→混凝土养护→验收。

35、现浇框架结构柱混凝土浇筑:施工准备→混凝土浇筑→柱钢筋整理→模板拆除→混凝土养护→验收。

36、填充墙砌体砌筑:施工准备→作业条件→砌筑→自检与验收。

37、二次结构(圈梁、过梁、构造柱):施工准备→植筋→绑扎钢筋→模板支设→砼浇筑→圈梁以上构造柱→验收。

系统资源:工程图纸、交底、教学资源、工作记录、工具、材料、设备、施工方案、资料管理、规范图集等。

内容模式:语音提示、视频、三维。

实训价值:主体分部整体工艺管理流程的实践学习,掌握主体分部工程各项施工内容。

4)、装饰与装修工程(包含子任务八项)

实训任务模块:水泥混凝土垫层施工(楼地面)、水泥混凝土垫层施工(地下室)、一般抹灰工程(室内)、一般抹灰工程(室外)、铝合金门窗、贴饰面砖施工(厨、卫)、贴饰面砖施工(乳胶漆)、外墙保温施工。

38、水泥混凝土垫层施工(楼地面):施工准备→抄标高→浇筑垫层→自检与验收。

39、水泥混凝土垫层施工(地下室):施工准备→抄标高→支模板→垫层浇筑→自检与验收。

40、一般抹灰工程(室内):施工准备→基层清理→做灰饼→抹灰→自检与验收。

41、一般抹灰工程(室外):施工准备→基层清理→做灰饼→抹灰→自检与验收。

42、铝合金门窗:施工准备→弹线定位→门窗框安装→门窗框收口→门窗扇安装→自检与验收。

43、贴饰面砖施工(厨、卫):施工准备→基层处理→做灰饼→抹底灰→排砖→黏贴面砖→自检与验收。

44、室内涂饰施工:施工准备→基层处理→满刮腻子→刷底漆→施涂乳胶漆→自检与验收。

45、外墙保温施工:施工准备→绑扎垫块→防火隔离带安装→钢丝网架聚苯板安装→模板安装→自检与验收。

系统资源:工程图纸、交底、教学资源、工作记录、工具、材料、设备、施工方案、资料管理、规范图集等。

内容模式:语音提示、视频、三维。

实训价值:装饰与装修分部整体工艺管理流程的实践学习,掌握装饰与装修分部工程各项施工内容。

5)、屋面工程(包含子任务四项)

实训任务模块:屋面找坡层施工、屋面保温隔热层施工、屋面找平、防水工程(含保护层)。

46、屋面找坡层施工:施工准备→基层清理→抄平与放线→做灰饼→找坡层施工→自检与验收。

47、屋面保温隔热层施工:施工准备→铺保温板→自检与验收。

48、屋面找平:施工准备→分格缝设置→找平层施工→自检与验收。

49、防水工程(含保护层):施工准备→涂刷基层处理剂→细部构造→卷材防水层施工→卷材末端收头→蓄水试验→验收。

系统资源:工程图纸、交底、教学资源、工作记录、工具、材料、设备、施工方案、资料管理、规范图集等。

内容模式:语音提示、视频、三维。

实训价值:屋面分部整体工艺管理流程的实践学习,掌握屋面分部工程各项施工内容。

6)、三维可视化安全管理(包含子任务七项)

1、安全标识:警告类,禁止类,指令类,提示类。

2、高处作业安全防护:基坑周边,安全通道,建筑楼梯,楼层、屋面、阳台,电梯井,楼层预留洞口,坡道施工梯,脚手架外侧施工楼梯,架空通道。

3、外用脚手架:脚手架地基、基础和扫地杆,脚手架连墙装置,脚手架剪刀撑和横向斜撑,脚手架卸荷装置,脚手架架体防护,脚手架悬挑装置,

脚手架局部凸出做法,脚手架门洞加固。

4、模板支撑:支撑体系与建筑结构的固结装置,支撑体系与建筑结构的固结保险装置,高度4.5m 和8m 以下、跨度10m 以下梁板支撑细部结构,高度8-20m、跨度10m 以下梁板支撑细部结构,高度20m 以上、跨度10m 以下梁板支撑细部结构,跨度10m 以下梁板模板支撑体系剪刀撑布置,跨度10m 以上梁板模板支撑体系剪刀撑布置,高度8m 以下独立梁模板支撑,独立柱模板支撑,首层梯段模板和墙模板支撑,斜面梁板支撑,轻型梁板门式钢管架模板支撑。

5、起重机械:塔吊落地式钢管接料平台,施工电梯和物料提升机的楼层门和通道安装搭设,施工电梯和物料提升机的地面进口防护棚,物料提升机的附墙安装,物料提升机的架体缆风绳安装。

6、消防设施

7、文明工地

实训任务模块:包括安全标识类和高处作业安全防护、外用脚手架、模板支撑、起重机械、消防设施、文明工地七部分。

实训价值:使企业与项目的安全培训和教育有针对性 使安全交底更真实、更有说服力,使学生、初入行的人员对施工现场的危险源有认识,会防范,并将枯燥的各类安全规范融入到三维可视化软件里,并掌握施工现场场景布置原则,规范要求及实施方法,落实安全管理意识和安全管理措施。

7)、补充工艺模块(包含子任务二十七项)

  1. 砂石垫层:施工准备—标高引测—砂石拌合—铺摊—检查—洒水—夯实或碾压—分层分段施—验收—找平。

  2. 灰土垫层:施工准备—标高引测—灰土拌合—铺摊—检查—洒水—夯实或碾压—分层分段施—验收—找平。

    3、独立基础:施工准备—垫层施工—放线—钢筋绑扎—支设模板—浇筑混凝土—自检与验收。

    4、条形基础:施工准备—垫层施工—定位放线—钢筋绑扎—支设模板—浇筑混凝土—自检与验收。

    5、桩承台:施工准备—垫层施工—防水层—定位放线—绑扎钢筋—模板支设—砼浇筑—自检与验收。

    6、箱型基础:施工准备—垫层施工—防水层—定位放线—绑扎钢筋—模板支设—砼浇筑—自检与验收。

    7、旋挖钻孔灌注桩:施工准备—定桩位—成孔—钢筋笼吊装—灌注砼桩—自检与验收。

    8、长螺旋钻孔灌注桩后植入钢筋笼:施工准备—定桩位—成孔—灌注砼桩—钢筋笼吊装—自检与验收。

    9、泥浆护壁灌注桩:施工准备—定桩位—护筒埋设—泥浆制备—成孔—钢筋笼吊装—灌注砼桩—自检与验收。

    10、预制桩:施工准备—桩的预制—就位桩机—提升就位—稳桩—打桩—送桩—自检与验收。

    11、轻型井点降水:开挖沟槽—冲孔置管—安装—抽水—停运。

    12、SMW工法桩施工:施工准备—测量放线—搅拌成桩—H型钢植入—支撑梁施工—H型钢拔除—检查验收。

    13、深基坑湿作业成孔锚杆支护:施工准备—基坑开挖—成孔—锚杆制作—张拉—基坑壁土钉支护—检查验收。

    14、深基坑干作业成孔锚杆支护:施工准备—基坑开挖—成孔—锚杆制作—张拉—基坑壁土钉支护—检查验收。

    15、钢结构厂房:施工准备—基础施工—钢柱安装—横梁安装—安装房架—墙体安装—安装外墙门窗、外排水立管。

    16、钢结构雨棚:施工准备—主体预埋—后置预埋板—悬臂构件安装—连接受力拉杆—安装驳接件—玻璃安装—饰面完成—竣工验收。

    17、钢结构连廊:施工准备—基础施工—钢柱安装—横梁安装—安装驳接件—玻璃安装—饰面完成—竣工验收。

    18、楼梯工程:施工准备—模板支设—钢筋绑扎—管线预埋—吊装楼梯踏步板—施工缝留置—浇筑砼—模板拆除—成品保护—验收。

    19、木地板工程:施工准备—防潮垫铺贴—复合木地板铺装—收口—踢脚线固定—自检与验收。

    20、地砖工程:排版分格—弹线—水泥摊铺干浆—涂刷背涂—铺砖—过门石、踢脚线铺贴—自检与验收。

    21、木门工程:施工准备—弹线定位—门窗框安装—门窗框收口—门窗扇安装—自检与验收。

    22、铝扣板吊顶:排版—弹线定位—龙骨安装—面板安装—自检与验收。

    23、纸面石膏板吊顶:弹线定位—安装龙骨—安装石膏板—补钉眼—填缝—自检与验收。

    24、扣件式落地脚手架:施工准备—地基处理—脚手架定位—底排架体搭设—第一步架体搭设—验收—第二步架体搭设—验收—第三步架体搭设—验收—操作层架体—顶层架体搭设—脚手架拆除。

    25、碗扣式落地脚手架:施工准备—地基处理—脚手架定位—底排架体搭设—第一步架体搭设—验收—第二步架体搭设—验收—第三步架体搭设—验收—操作层架体—顶层架体搭设—脚手架拆除。

    26、悬挑扣件式脚手架:施工准备—材料加工预埋—主梁定位—安装悬挑主梁—安装第一步底层架—验收—架底封闭—脚手架拆除

    27、悬挑碗扣式脚手架:施工准备—材料加工预埋—主梁定位—安装悬挑主梁—底排架体搭设—第一步架—验收—第二步架—验收—操作层架体—顶层架体搭设架底封闭
